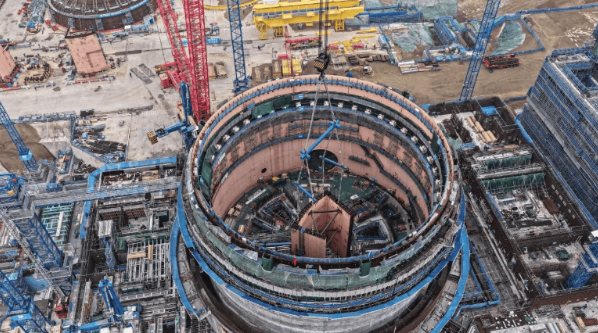

2026年2月26日上午,中國華能石島灣核電擴建一期工程完成重要施工節點。當天7時36分,1號核島首個SG模塊開始起吊,經過提升、回轉、變幅、吊裝行走等系列作業,于10時精準吊裝就位。

本次吊裝的SG模塊為反應堆廠房蒸汽發生器隔間,起吊重量約197噸。該模塊采用“廠外分塊預制+現場拼裝+整體吊裝”的方式進行施工。相比傳統的鋼筋混凝土作業方法,這一模式有助于減少鋼筋綁扎、支模等現場作業量,改善施工環境,優化人力配置,同時避免多專業交叉施工帶來的安全質量管理風險。

為確保吊裝作業順利進行,擴建一期工程團隊總結了前序項目的模塊吊裝經驗,對現場施工組織、物料調度、工序協調等環節進行了梳理,明確了31條吊裝活動驗證事項。施工前,團隊完成了人員資質檢查、起重機與吊索具檢查、施工環境檢查等準備工作,以保障模塊吊裝一次成功。
此次SG模塊的順利就位,為華能石島灣核電擴建一期工程的后續建設奠定了基礎。
